Kejar Target Upacara Kemerdekaan di IKN, Infrastruktur Kelistrikan Dikebut

Kamis, 02/05/2024

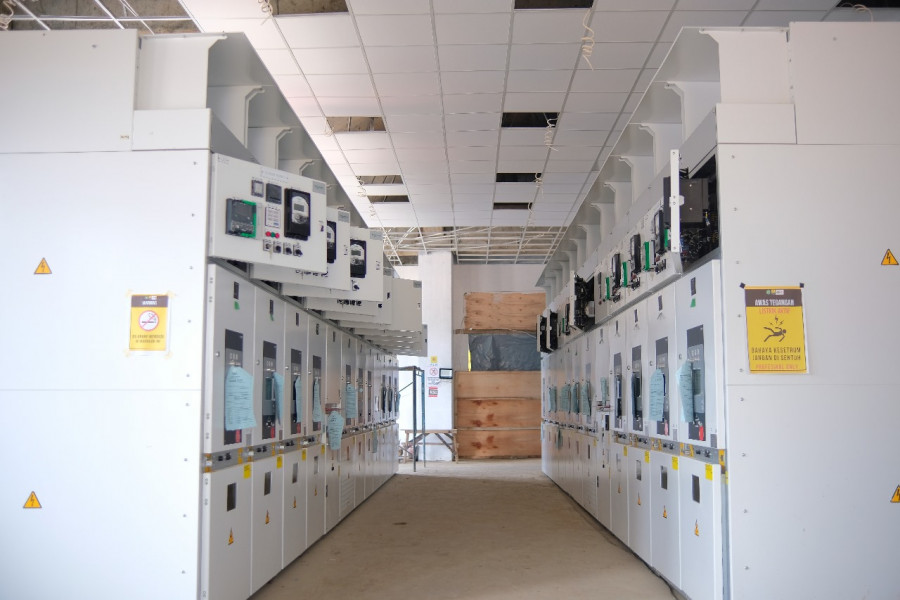

PLN kebut pembangunan infrastruktur kelistrikan di IKN dalam menyambut persiapan upacara Hari Kemerdekaan RI di Ibu Kota Nusantara pada Agustus 2024 mendatang. (Foto: Dok. PLN UIP KLT)

Join Grup Telegram Koran Kaltim untuk mendapatkan update berita pilihan dan breaking news setiap hari. Caranya klik link https://t.me/+SsC4jer3I5syZWU1 atau klik tombol dibawah ini.

Grup Telegram Koran Kaltim

kemudian join. Anda harus instal aplikasi Telegram terlebih dahulu di ponsel.

Berita Terkait

Kejar Target Upacara Kemerdekaan di IKN, Infrastruktur Kelistrikan Dikebut

Kamis, 02/05/2024

logo

PLN kebut pembangunan infrastruktur kelistrikan di IKN dalam menyambut persiapan upacara Hari Kemerdekaan RI di Ibu Kota Nusantara pada Agustus 2024 mendatang. (Foto: Dok. PLN UIP KLT)

Penulis: David Purba

KORANKALTIM.COM, BALIKPAPAN - PLN Unit Induk Pembangunan Kalimantan Bagian Timur (PLN UIP KLT) memastikan kesiapan infrastruktur ketenagalistrikan untuk Ibu Kota Nusantara (IKN) akan diselesaikan tepat waktu.

Terutama dalam menyambut pelaksanaan Upacara Hari Kemerdekaan RI di IKN pada 17 Agustus 2024 mendatang.

General Manager PLN UIP KLT, Raja Muda Siregar mengatakan, saat ini PLTS IKN telah beroperasi dengan besaran tenaga 10 megawatt (MW). Progres penyambungan pelanggan juga masih terus dilakukan dalam tahap percepatan pembangunan.

Raja cukup optimis, stream 1 infrastruktur ketenagalistrikan untuk IKN akan diselesaikan tepat waktu. Hal tersebut kemudian dibuktikan dengan skema percepatan penyelesaian, dimana hingga pada minggu ke 4 April 2024 saat ini, progres pembangunan infrastruktur telah mencapai 98,86 persen.

Kemudian untuk Extension Gardu Induk 150 kV Kariangau arah IKN, dimana 1 dari 2 line sudah energize 82,76 persen untuk GIS 4 IKN, Saluran Udara Tegangan Tinggi (SUTT) 150kV Kariangau - GIS 4 IKN mencapai 91,12 persen dan Saluran Kabel Tegangan Tinggi (SKTT) 150kV Landing Point - GIS 4 IKN mencapai 70,54 persen.

"Setelah libur Idulfitri kemarin, kami langsung mengambil langkah percepatan. Tim di lapangan langsung turun untuk mengejar progres yang sempat tertunda," kata Raja melalui keterangan tertulisnya, Kamis (2/5/2024).

Kemudian check point setiap minggu juga terus dilakukan oleh management yang dimonitor langsung oleh Direktur Management Proyek dan EBT PLN. Selain itu, Raja juga memastikan seluruh pekerja di lapangan menerapkan budaya K3 dengan baik dan benar. Mulai dari penggunaan Alat Pelindung Diri (APD) hingga prosedur pelaksanaan pekerjaan untuk meminimalisir resiko.

Percepatan pembangunan infrastruktur tersebut lanjut Raja, disebutnya sebagai upaya mendukung pemindahan Ibu Kota Nusantara ke Kalimantan Timur dengan menyediakan jariangan listrik yang andal dan prima.

"Ketersediaan dan keandalan listrik pada Upacara HUT RI bulan Agustus depan menjadi momentum yang sangat berarti bagi kami, ini pembuktian bahwa PLN terus memberikan pelayanan yang prima demi memajukan kepentingan bangsa dan negara,” tambah Raja.

Selain sebagai upaya persiapan peringatan Hari Kemerdekaan RI, penyediaan listrik yang andal juga dalam upaya persiapan pemindahan Aparatur Sipil Negara (ASN), kemudian pemindahan sejumlah Menteri yang mulai berkantor pada Juli 2024 di IKN.

Edirtor: Maruly Z


Kejar Target Upacara Kemerdekaan di IKN, Infrastruktur Kelistrikan Dikebut

Kamis, 02/05/2024

PLN kebut pembangunan infrastruktur kelistrikan di IKN dalam menyambut persiapan upacara Hari Kemerdekaan RI di Ibu Kota Nusantara pada Agustus 2024 mendatang. (Foto: Dok. PLN UIP KLT)

Berita Terkait


Tunggu sebentar ya. Kami sedang menyiapkannya untukmu.
